Utiliser la méthode Stage-Gate pour une gestion de projet sur-mesure

Imaginez un entonnoir où chaque projet d’innovation doit franchir des portes. Avant chaque porte, une évaluation. Une décision. Un engagement. Ce mécanisme de filtrage progressif est ce qui permet aux organisations les plus innovantes de concentrer leurs ressources sur les projets qui méritent vraiment d’avancer, et d’arrêter tôt ceux qui ne le méritent pas.

La méthode Stage-Gate, c’est un processus de développement qui découpe le parcours d’un projet en phases de travail séparées par des jalons de décision formels. Chaque phase produit des livrables définis, chaque jalon confronte ces livrables à des critères explicites, et chaque décision engage ou libère des ressources. Elle traite un portefeuille de projets comme un entonnoir de sélection, un funnel innovation, plutôt que comme un tunnel.

La méthode répond à une question que toute organisation qui développe des produits finit par se poser : comment décider d’arrêter un projet avant qu’il ne consomme l’essentiel de son budget. Sa réponse tient en un principe, séparer le travail de la décision.

Origine : Robert Cooper et les années 1980

Robert G. Cooper formalise la méthode dans les années 1980, à partir de travaux de recherche comparant les projets de développement de nouveaux produits qui réussissent à ceux qui échouent. Ses recherches, poursuivies avec Scott J. Edgett au sein du Product Development Institute et de Stage-Gate International, portent depuis plus de quarante ans sur les pratiques de new product development, le développement de nouveaux produits.

Le constat de départ est simple. Les organisations qui échouent ne se distinguent pas par la qualité de leurs idées mais par leur incapacité à trancher : elles laissent avancer des projets que rien ne valide, et elles abandonnent tard, quand l’investissement est déjà engagé. Stage-Gate industrialise la décision d’arrêt.

Le principe : stages (phases) et gates (jalons de décision)

Un stage est une phase de travail au cours de laquelle l’équipe projet conduit des activités définies et produit des livrables : études de marché, essais techniques, analyses financières. Chaque phase coûte plus cher que la précédente et réduit davantage l’incertitude. Ces phases s’inscrivent dans le processus d’innovation global de l’organisation, dont Stage-Gate constitue la couche de décision.

Un gate est un point de décision. L’équipe y présente ses livrables devant un comité de revue qui les évalue selon des critères établis à l’avance, puis rend une décision : go, kill, hold ou recycle. Cette revue de phase n’est pas un point d’avancement, c’est un arbitrage d’allocation de ressources qui engage un budget jusqu’au jalon suivant. La littérature anglo-saxonne désigne indifféremment le modèle par les termes stage-gate et phase-gate.

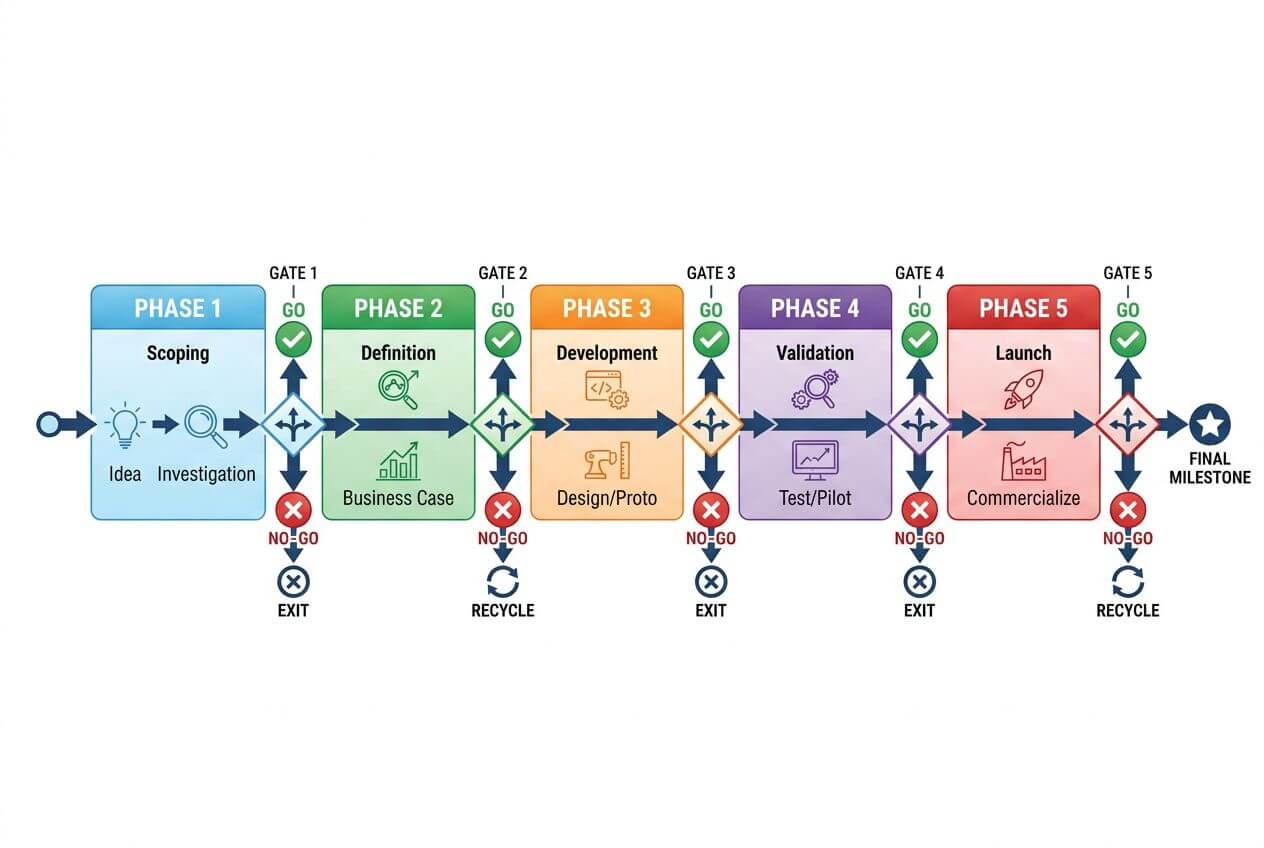

Schéma méthode Stage-Gate 5 phases jalons décision go no-go innovation

Les avantages de la méthode

Quel que soit le nombre de personnes impliquées dans le développement du projet d’innovation ou le secteur d’activité de l’entreprise, la méthodologie Stage-Gate offre de nombreux avantages pour les startups, comme pour les grandes entreprises. La répartition et le contrôle des tâches sont ainsi facilités et les membres de l’entreprise peuvent suivre en direct les étapes de progression du project. Autre avantage de la méthode, et pas des moindres : en fonction des besoins et des caractéristiques de l’entreprise, le modèle pourra facilement être adapté (nombre de phases, de portes…). Il est également possible de l’ajuster en fonction des projets : lifecycle management, développement d’un produit, etc. Notez simplement que les projets ambitieux ou à risques nécessiteront évidemment plus de phases pour avoir une chance d’aboutir.

Petite liste non exhaustive des avantages du modèle différentiel Stage-Gate :

  • Passer du process d’idéation au développement concret des produits et projets.
  • Mettre en place un plan de bataille, avec un agenda et des étapes à respecter lors de la gestion du projet.
  • Réduire les risques liés au développement de tout nouveau projet d’innovation et abandonner les projets jugés trop à risques.
  • Affecter les ressources rares au moment le plus approprié.
  • Sélectionner les projets cohérents avec la stratégie de l’entreprise.
  • Simplifier la gestion du portefeuille de projets.
  • Respecter les délais des projets.
  • Faciliter le processus de décision et susciter l’engagement.

Les 5 étapes du Stage-Gate classique

Le modèle canonique enchaîne cinq phases de travail séparées par des jalons de décision. Les organisations l’adaptent en réduisant le nombre de phases pour les projets à faible risque, mais la logique de séquencement reste identique.

  • Phase 1 : évaluation des idées, de leur pertinence et de leur faisabilité, le tout au regard des besoins du marché et de la concurrence.
  • Phase 2 : mise en avant du produit d’innovation ou projet retenu, avec de solides arguments. Élaboration d’un plan de route (ou agenda).
  • Phase 3 : le développement. Les produits/projets sont créés. Les essais sont lancés. Un plan de production et un plan de lancement sont mis en place.
  • Phase 4 : le moment tant attendu de la validation et des tests (en laboratoire, par exemple). Un contrôle peut être réalisé avec des clients au cours de cette étape.
  • Phase 5 : le lancement, qui s’accompagne du processus de production et de suivi.

Gate 0 : l’idée et le pré-screening

Le premier jalon filtre les idées entrantes sur des critères légers : cohérence stratégique, plausibilité technique, absence de doublon avec un projet existant. Il s’agit d’un tri, pas d’une évaluation approfondie, et la décision se prend en quelques minutes par un comité restreint.

Ce filtre initial conditionne la charge de tout le système en aval. Trop permissif, il sature les phases suivantes de dossiers non qualifiés ; trop sélectif, il élimine les projets exploratoires avant qu’ils aient pu être compris.

Stage 1 et Gate 1 : la découverte et le cadrage préliminaire

La phase de cadrage mobilise quelques jours de travail pour caractériser le problème, la cible et le marché potentiel, à partir de sources secondaires et d’entretiens rapides. Elle produit une note de cadrage, pas une étude. Un Lean Canvas rempli en atelier constitue le format le plus efficace pour ce livrable, parce qu’il expose les hypothèses au lieu de les masquer.

Le jalon associé décide de l’engagement d’une étude de faisabilité. Le critère central porte sur l’attractivité du problème et non sur la qualité de la solution envisagée, qui reste à ce stade largement hypothétique.

Stage 2 et Gate 2 : l’étude de faisabilité

La phase de faisabilité constitue le premier investissement significatif. Elle valide le besoin auprès de clients réels, qualifie la faisabilité technique, évalue le paysage concurrentiel et produit un premier modèle économique. Elle mobilise généralement de quelques semaines à quelques mois.

C’est le jalon le plus important du dispositif. Il précède l’engagement du développement, qui représente l’essentiel du coût du projet. Une organisation qui traite ce gate avec rigueur évite la majorité de ses échecs coûteux, et une preuve de concept ou un MVP constitue ici le livrable le plus discriminant.

Stage 3 et Gate 3 : le développement

La phase de développement construit la solution complète et prépare en parallèle le plan de lancement, la production et le dispositif commercial. Elle concentre la majeure partie du budget et de la durée du projet.

Le jalon de sortie vérifie que le produit développé correspond aux spécifications validées et que le modèle économique tient toujours au vu des coûts réels constatés. Un écart significatif sur ces coûts justifie un réexamen complet, y compris un arrêt.

Stage 4 et Gate 4 : les tests et validations

La phase de test valide l’ensemble en conditions réelles : essais techniques, tests utilisateurs, pilotes commerciaux, validations réglementaires selon le secteur. Elle mesure la performance effective plutôt que la performance annoncée.

Le jalon de pré-lancement engage les moyens de commercialisation. Il constitue le dernier point d’arrêt possible avant un investissement industriel et marketing difficilement réversible.

Stage 5 : le lancement

La phase de lancement déploie le produit sur son marché et active le dispositif commercial. Elle se prolonge par une revue post-lancement, conduite six à douze mois après, qui compare les résultats obtenus aux prévisions de chaque gate.

Cette revue est celle que les organisations sautent le plus souvent, et c’est la seule qui améliore la qualité des décisions futures. Sans elle, vous ne saurez jamais si vos critères d’évaluation prédisent quoi que ce soit.


Le « stage » désigne ainsi le déroulement des activités fixé par le project manager pour faire avancer le projet. Bien évidemment, plus ce projet avance, plus les coûts augmentent, phases après phases (mais, dans le même temps, les risques diminuent).


Les critères go/no-go : comment décider objectivement

L’objectivité d’un gate ne tient pas à la sophistication de ses calculs mais à l’antériorité de ses critères. Des critères définis avant la présentation produisent un arbitrage ; des critères construits pendant la discussion produisent une négociation.

Go

Le projet est maintenu dans l’entreprise et les ressources clés deviennent disponibles, en fonction du plan d’action établi.

Kill

Après mûre réflexion, la décision est prise d’arrêter le développement du projet ou des produits.

Recycle

Il faut revenir sur une ancienne étape avant de poursuivre.

Hold

Il manque certaines ressources ou il reste encore un peu de travail avant de franchir la gate et de passer à l’étape suivante.

Les critères financiers classiques, valeur actuelle nette, retour sur investissement et délai de récupération, s’appliquent pleinement à partir du jalon de faisabilité. En amont, les données d’entrée sont trop hypothétiques pour que le calcul apporte autre chose qu’une fausse précision.

Pondérez donc ces critères selon le stade. Sur un projet exploratoire, remplacez le calcul de rentabilité par un seuil de valeur potentielle : le marché doit être assez grand pour justifier l’effort, sans que vous prétendiez en connaître la part que vous capterez.

Matrice critères décision go no-go Stage-Gate projet innovation

Critères stratégiques (alignement, avantage compétitif)

Évaluez le rattachement du projet à un axe stratégique explicite, la nature de l’avantage compétitif visé et sa défendabilité dans le temps. Un projet rentable mais non aligné consomme des ressources rares au détriment des priorités du groupe.

Ces critères pèsent d’autant plus lourd que le projet est amont. Sur les phases initiales, l’alignement stratégique constitue souvent le seul critère sur lequel vous disposez d’une information fiable.

Critères techniques (faisabilité, TRL)

Qualifiez la maturité technologique sur une échelle partagée plutôt que par appréciation d’expert. Les niveaux de maturité technologique TRL offrent un référentiel reconnu qui rend les projets comparables entre eux et rend la progression mesurable d’un gate au suivant.

Évaluez également la disponibilité des compétences nécessaires et la dépendance à des briques technologiques externes. Un projet techniquement faisable mais reposant sur une compétence que vous ne possédez pas présente un risque équivalent à un projet techniquement incertain.

échelle TRL Technology Readiness Level 1 à 9 niveaux maturité technologique (1)
Echelle TRL (1 à 9 niveaux de maturité technologique)

Critères marché (taille, accessibilité, timing)

Trois questions structurent l’évaluation marché : le segment est-il assez large, vos canaux existants y donnent-ils accès, et la fenêtre temporelle est-elle ouverte. Le troisième critère est le plus souvent négligé et le plus discriminant sur les marchés en mouvement.

Formalisez l’ensemble dans une grille pondérée et notée, appliquée identiquement à tous les projets d’une même catégorie. Une matrice de priorisation des projets construite en amont transforme un débat d’opinions en comparaison documentée.

Stage-Gate Agile : l’évolution moderne de la méthode

La méthode a été largement critiquée pour sa rigidité à partir des années 2000, à mesure que les cycles de développement se raccourcissaient. Son concepteur a lui-même conduit son adaptation.

Comparaison Stage-Gate classique versus Stage-Gate Agile Sprint phases

Les limites du Stage-Gate classique

Trois reproches reviennent. Le modèle suppose que les spécifications peuvent être figées tôt, hypothèse fausse sur les produits logiciels et sur les marchés émergents. Il produit une charge documentaire lourde, chaque gate exigeant des livrables formalisés qui mobilisent l’équipe sans faire avancer le produit. Il séquence enfin les activités là où le développement moderne les conduit en parallèle.

Ces critiques visent moins la méthode que son application littérale. Un Stage-Gate déployé avec cinq gates complets sur un projet logiciel de six mois produit effectivement plus de documentation que de valeur.

L’adaptation : phases flexibles et sprints agiles

Robert Cooper et Anita Friis Sommer formalisent le modèle hybride dans un article publié en 2016 dans le Journal of Product Innovation Management, puis en documentent l’application industrielle dans Research-Technology Management en 2018.

Le principe conserve l’architecture de gouvernance et transforme le contenu des phases. Les gates demeurent, avec leurs critères et leur mandat budgétaire, parce que c’est là que se joue l’allocation des ressources. Le gain porté par les travaux publiés se mesure d’abord sur le time-to-market et sur la capacité à absorber un changement d’exigences en cours de développement. À l’intérieur de chaque phase, le travail s’organise en sprints itératifs produisant des incréments testables, ce qui remplace les livrables documentaires par des démonstrations. Les gates deviennent alors des points de décision alimentés par des preuves plutôt que par des promesses.

Quand utiliser Stage-Gate plutôt que Lean Startup

Les deux approches répondent à des situations différentes. Stage-Gate convient aux projets à investissement lourd, à cycle long et à contraintes réglementaires fortes, où l’engagement de ressources doit être arbitré par étapes : industrie, santé, énergie, équipement.

L’approche Lean Startup convient aux projets à forte incertitude marché et à coût d’itération faible, où la vitesse d’apprentissage prime sur la maîtrise budgétaire. En pratique, la combinaison la plus efficace utilise une démarche d’expérimentation rapide à l’intérieur des phases amont, et conserve les gates comme mécanisme d’engagement des ressources. Le choix de la méthode selon le degré d’incertitude est développé dans notre guide de la gestion de projet innovant.

Stage-Gate et portefeuille : comment connecter les deux

Un processus Stage-Gate pilote un projet à la fois. Il vous dit si un projet mérite de franchir son prochain jalon, jamais si ce projet mérite vos ressources plus qu’un autre. Cette seconde question relève du portefeuille, et l’absence de connexion entre les deux niveaux constitue le défaut de conception le plus fréquent.

La connexion s’établit à trois endroits. Les gates alimentent le portefeuille en données comparables, à condition que les critères d’évaluation soient communs à tous les projets. Les revues de portefeuille arbitrent entre projets ayant tous obtenu un go individuel, parce qu’un go ne signifie pas que les ressources sont disponibles. Enfin, la distribution des projets entre les phases constitue un indicateur d’équilibre : un portefeuille massé sur les phases avales signale un pipeline amont qui s’assèche.

Ce couplage est ce qui distingue un processus de développement d’un véritable pilotage de portefeuille d’innovation, et il conditionne l’efficacité de votre management de portefeuille dans son ensemble.

Piloter votre Stage-Gate avec un outil dédié

Un processus Stage-Gate produit à chaque jalon des évaluations notées, des décisions motivées et des engagements budgétaires. Ces éléments constituent la matière première de votre pilotage, et ils se perdent dès qu’ils vivent dans des présentations et des fichiers dispersés entre les équipes projet. Les critères de choix d’un logiciel de gestion de l’innovation capable de porter cette traçabilité sont détaillés dans notre comparatif.

marelle_vianeo_strategie_marche

Vianeo structure la chaîne complète : grilles d’évaluation configurées selon vos critères, préparation des comités de gate, traçabilité des décisions et consolidation automatique au niveau du portefeuille. Pour évaluer l’adéquation de la plateforme à votre processus de développement, demandez une démonstration.

Avec Vianeo, évaluez, sélectionnez et pilotez un portefeuille de projets innovants

Qu’avons-nous appris ?

  • Mise en œuvre dans les années 1980, la méthodologie Stage-Gate optimise la gestion de projets et les processus de management dans les entreprises. Le modèle se révèle fort utile pour le développement d’un nouveau produit ou projet en offrant un plan de route aux parties prenantes.
  • La méthode se déploie sur plusieurs phases, elles-mêmes séparées par des portes ou gates. Ces dernières permettent d’entériner les avancées, d’évaluer les risques et d’adapter le processus, avant de passer à la prochaine étape. Elles donnent aux décideurs tous les moyens nécessaires pour prendre les bonnes décisions (abandon du projet, mobilisation des ressources…).
  • Les avantages de la méthode Stage-Gate sont nombreux. Outre la simplification de la gestion et du contrôle du portefeuille de projets, la méthodologie permet d’aligner ces derniers avec la stratégie de l’entreprise.
  • Le modèle se compose en général de cinq phases, qui sont séparées par quatre portes. Le processus part ainsi de l’évaluation des idées pour aboutir au lancement du projet.
  • Il est parfaitement possible d’adapter le modèle, selon les besoins de l’entreprise et la complexité des projets.
